Wie wird das voraussichtliche Lieferdatum berechnet?¶
Den Kunden den bestmöglichen Service zu bieten, ist für Unternehmen lebenswichtig. Dazu gehört die Planung jeden Schritt zu planen: Fertigungsaufträge, Lieferungen, Empfänge und so weiter. Um dies zu tun, müssen Sie die Vorlaufzeit richtig konfigurieren und die geplanten Termine koordinieren.
Durch die Verwendung von Vorlaufzeiten liefert openAPPone Enddaten, das Festlegungsdatum, für jeden Prozess. Bei einem Kundenauftrag zum Beispiel ist dies das Datum, an dem Ihr Kunde die bestellten Produkte erhalten wird.
Für die Kunden ist das Zusagedatum wichtig, weil es ihnen eine denn er gibt ihnen eine Einschätzung, wann sie ihre Produkte erhalten werden.Die Termine berücksichtigen alle anderen Vorlaufzeiten, wie Herstellung, Lieferung oder Lieferanten, berücksichtigt.
Wie werden die Vorlaufzeiten berechnet?¶
Wie bereits erwähnt, gibt es mehrere Arten von Vorlaufzeiten. Jede wird berechnet auf der Grundlage verschiedener Indikatoren berechnet. Bevor Sie die Konfiguration durchgehen, finden Sie hier eine kurze Zusammenfassung darüber, wie die Vorlaufzeiten berechnet werden und was sie sind:
Kundenvorlaufzeit: Die Kundenvorlaufzeit ist die Standard Dauer, die Sie festlegen. Daher ist das erwartete Datum auf den Kundenaufträgen Aufträge das heutige Datum + die Vorlaufzeit des Kunden.
Verkaufssicherheitsvorlaufzeit: Das Ziel ist es, versandbereit zu sein so viele Tage vor der tatsächlichen Verpflichtung gegenüber dem Kunden. Dann ist das standardmäßige geplante Datum auf dem Lieferauftrag SO Lieferdatum - Sicherheitsvorlaufzeit.
Vorlaufzeit für die Kaufsicherheit: zusätzliche Zeit zur Minderung des Risikos einer Verzögerung durch den Lieferanten. Der Eingang wird so viele Tage früher geplant früher angesetzt, um unerwartete Verzögerungen bei den Lieferanten auszugleichen. Im Falle einer Nachbestellung, wird das Lieferauftragsdatum geplant - Sicherheitsvorlaufzeit für den Kauf wird zum Standard Eingang geplantes Datum.
Vorlaufzeit für die Lieferung: Dies ist die erwartete Zeit zwischen der Bestätigung einer Bestellbestätigung und dem Erhalt der bestellten Produkte. Die Geplantes Eingangsdatum - Lieferdatum des Lieferanten ist das Standarddatum Bestellung bis.
Days to Purchase: Anzahl der Tage, die die Einkaufsabteilung benötigt um eine Bestellung zu validieren. Wenn bereits eine andere Anfrage an denselben Lieferanten geöffnet ist geöffnet ist, fügt openAPPone die Zeile der Anfrage hinzu, anstatt eine neue Anfrage zu erstellen. zu erstellen. Dann wird das spezifische Datum in der Zeile festgelegt.
Fertigungsvorlaufzeit: Dies ist die erwartete Zeit, die für die Herstellung eines Produkts benötigt wird. ein Produkt herzustellen. Diese Vorlaufzeit ist unabhängig von der zu produzierenden Menge und berücksichtigt nicht die Routingzeit berücksichtigt.
Vorlaufzeit für Produktionssicherheit: zusätzliche Zeit, um das Risiko einer Produktionsverzögerung. Im Falle einer Replenish to Auftrag ist das Planmäßige Datum des Lieferauftrags - Fertigungs Vorlaufzeit - Sicherheitsvorlaufzeit für die Fertigung das Standarddatum Fertigungsauftrag geplantes Datum.
Verkäufe - Vorlaufzeiten¶
In der App Verkauf gibt es eine Option namens Lieferdatum. Sie ermöglicht die Anzeige eines zusätzlichen Feldes auf den Kundenaufträgen, Erwartetes Datum. Dieses Feld wird automatisch auf der Grundlage der verschiedenen Vorlaufzeiten berechnet Vorlaufzeiten, die zuvor konfiguriert wurden.

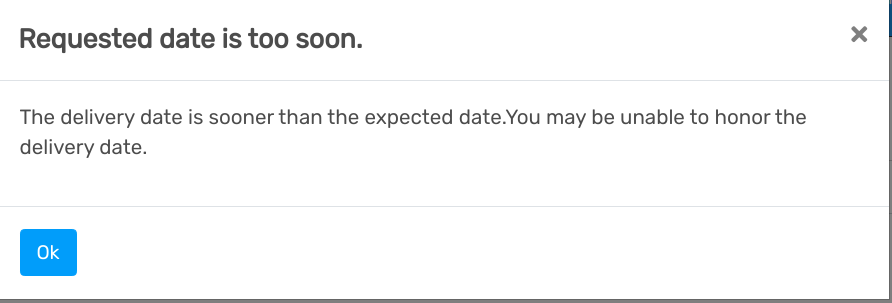

Wenn das definierte Lieferdatum vor dem erwartetenDatum, wird eine Warnmeldung angezeigt.
Aber damit all dies richtig funktioniert, müssen Sie noch alle Vorlaufzeiten zu konfigurieren, die auftreten können.
Kundenvorlaufzeit¶

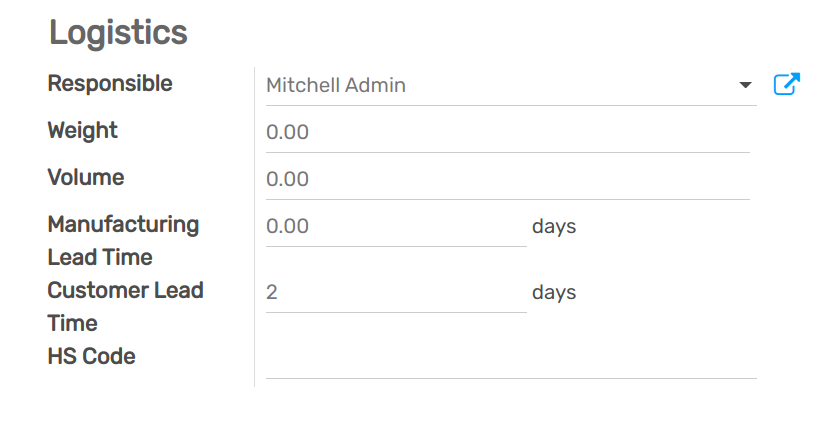

Die Kundenvorlaufzeit ist die Zeit, die Ihr Produkt benötigt, um von Ihrem von Ihrem Lager zum Kunden geht. Sie kann für jedes Produkt konfiguriert werden Produkt konfigurieren, indem Sie zu gehen. Öffnen Sie dort Ihr Produktformular, gehen Sie auf die Registerkarte Inventar und fügen Sie Ihre Kundenvorlaufzeit.
Beispiel: Produkt B wird am 2. April bestellt, aber die Customer Vorlaufzeit beträgt zwei Tage. In diesem Fall ist das erwartete Lieferdatum der 4. April.
Sicherheit Vorlaufzeit¶
Im Verkauf entspricht die Sicherheitsvorlaufzeit den Sicherungstagen, um sicherzustellen, dass dass Sie in der Lage sind, die Produkte rechtzeitig zu liefern. Der Zweck ist es, bereit zu sein früher zu versenden, um pünktlich zu sein.
Die Anzahl der Sicherheitstage wird von der Berechnung subtrahiert, um um ein geplantes Datum zu berechnen, das vor dem dem Kunden versprochenen liegt.

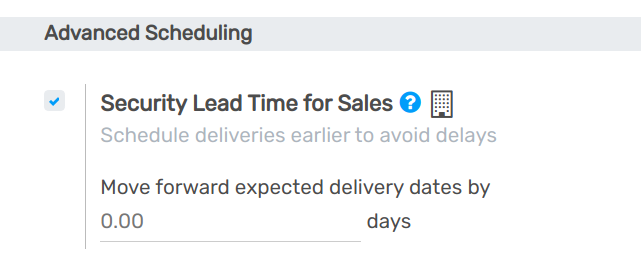

Um dies einzurichten, gehen Sie zu und aktivieren Sie die Funktion Sicherheitsvorlaufzeit für Verkäufe.
Zum Beispiel soll Produkt B am 6. April geliefert werden. aber die Sicherheitsvorlaufzeit beträgt einen Tag. In diesem Fall ist das geplante Datum für den Lieferauftrag der 5. April.
Mehrere Produkte liefern¶
In vielen Fällen bestellen Kunden mehrere Produkte zur gleichen Zeit. Diese können unterschiedliche Vorlaufzeiten haben, müssen aber trotzdem geliefert werden, auf einmal oder getrennt. Glücklicherweise kann openAPPone Ihnen helfen, diese Fälle einfach zu handhaben.

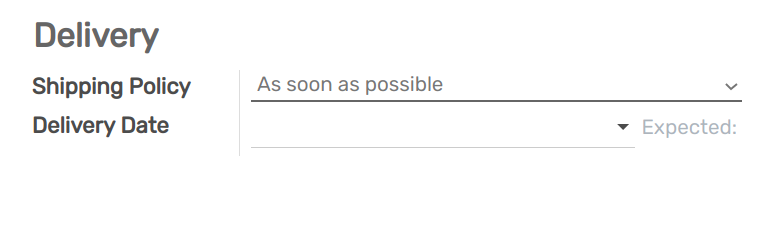

Auf der Registerkarte Andere Informationen Ihrer Verkaufsbestellung können Sie wählen zwischen Wenn alle Produkte fertig sind und Sobald wie möglich. Die erste Option bedeutet, dass die Produkte auf einmal geliefert werden, während die zweite Option bedeutet, dass die Produkte sie einzeln.
Ein Beispiel: Die Produkte A und B werden gleichzeitig bestellt. A hat 8 Vorlauftage Tagen und B hat 5. Bei der ersten Option wird das Erwartete Datum auf der Grundlage des Produkts mit den meisten Vorlauftagen berechnet. auf der Grundlage des Produkts mit den meisten Vorlauftagen berechnet, hier also A. Wenn die Bestellung am 2. April bestätigt wird, dann ist das Erwartete Datum am der 10. April.
Bei der zweiten Option wird das Erwartete Datum auf der Grundlage des Produkt mit den wenigsten Kundenvorlauftagen. In diesem Beispiel ist B das Produkt mit den wenigsten Vorlauftagen. Das Erwartete Datum ist also am 7. April.
Einkauf - Lieferzeiten¶
Lieferantenvorlaufzeit¶

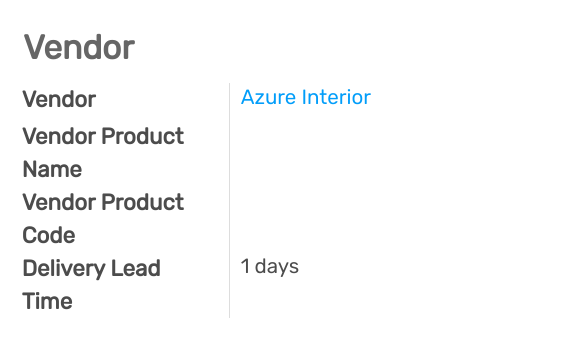

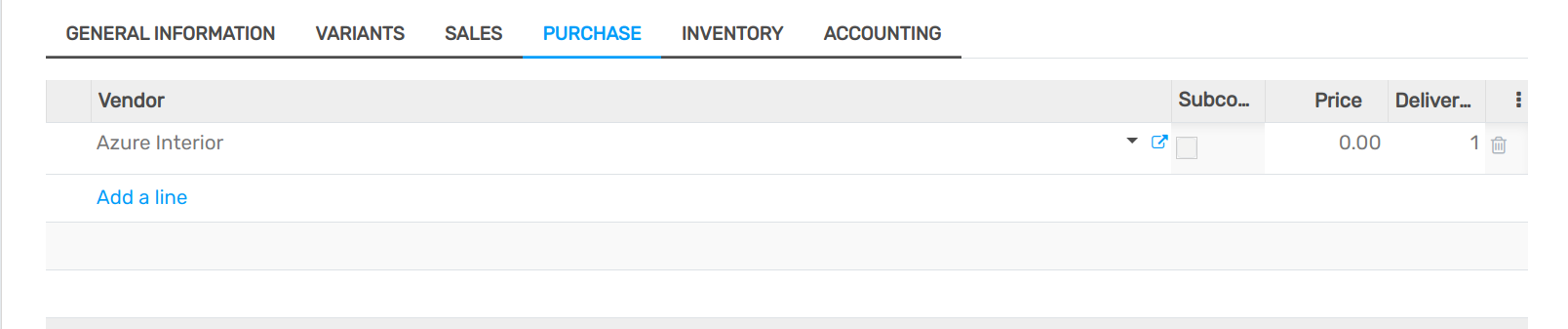

Die Lieferantenvorlaufzeit ist die Zeit, die benötigt wird, bis ein von Ihnen erworbenes Produkt gekauft haben, geliefert wird. Um sie zu konfigurieren, öffnen Sie ein Produkt unter und fügen Sie einen Lieferanten unter der Registerkarte Einkauf.
Wenn Sie auf Zeile hinzufügen klicken, wird ein neues Fenster angezeigt. Sie können dort die Liefervorlaufzeit angeben. Wenn Sie dies tun, ist der Liefertag für jeden Kauf dieses Produkts nun gleich Datum der Bestellung + Liefervorlaufzeit.
Note
Es ist möglich, verschiedene Lieferanten und damit unterschiedliche Vorlaufzeiten hinzuzufügen je nach Lieferant.
Sicherheit Vorlaufzeit¶
Die Sicherheitsvorlaufzeit für den Kauf folgt der gleichen Logik wie die für Verkauf, mit dem Unterschied, dass Sie der Kunde sind. Dann ist es die Fehlerspanne für Ihren Lieferanten, um Ihre Bestellung zu liefern.

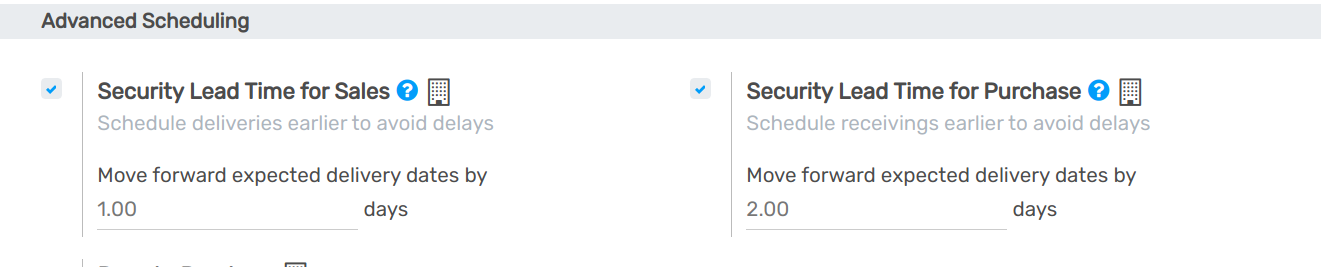

Um Sicherheitsvorlaufzeit für den Kauf einzurichten, gehen Sie zu und aktivieren Sie die Funktion.
Wenn Sie dies tun, werden die Bestellungen jedes Mal, wenn das System Bestellungen generiert, um so viele Tage früher eingeplant, um unerwartete Verzögerungen bei den Lieferanten auffangen zu können.
Produktion - Vorlaufzeiten¶
Fertigungsvorlaufzeit¶

Die Fertigungsvorlaufzeit ist die Zeit, die für die Herstellung des Produkt. Um sie anzugeben, öffnen Sie die Registerkarte Lager in Ihrem Produkt und fügen Sie die Anzahl der Tage hinzu, die die Herstellung dauert.
Wenn Sie mit Fertigungsvorlaufzeiten arbeiten, ist der Deadline Start des MO das Zusagedatum - Fertigungsvorlaufzeit. Zum Beispiel: Das Startdatum der MO für eine Bestellung mit einem Zusagedatum mit einem Zusagedatum am 10. Juli ist der 27. Juni.
Sicherheit Vorlaufzeit¶

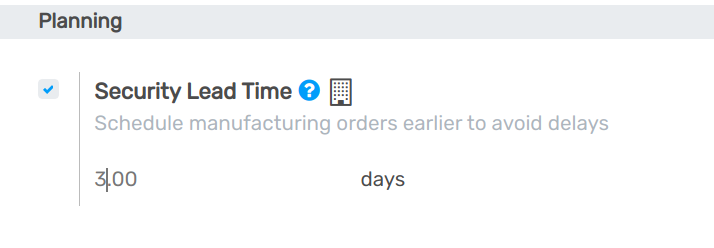

Die Sicherheitsvorlaufzeit für die Fertigung ermöglicht es, die Fertigungsaufträge früher zu generieren, um das Risiko von Fertigungs Verzögerungen.
Um sie zu aktivieren, gehen Sie zu :menuselection: Fertigung --> Konfiguration -->
Einstellungen und markieren Sie Sicherheitsvorlaufzeit.
Ein Beispiel: Ein Kunde bestellt B mit einem geplanten Liefertermin am 20. Juni. Die Fertigungsvorlaufzeit beträgt 14 Tage und die Sicherheitsvorlaufzeit beträgt 3 Tage, also muss die Herstellung von B spätestens am 3. Juni beginnen, dem geplanten Datum der MO.
Globales Beispiel¶
Here is a configuration:
1 Tag Sicherheitsvorlaufzeit für den Verkauf
2 Tage Sicherheitsvorlaufzeit für die Fertigung
3 Tage Fertigungsvorlaufzeit
1 Tag Sicherheitsvorlaufzeit für den Einkauf
4 Tage Vorlaufzeit des Lieferanten
Nehmen wir an, ein Kunde bestellt B am 1. September und der Liefertermin ist innerhalb von 20 Tagen (20. September) geplant. In einem solchen Szenario werden hier alle Schritte ausgelöst.
1. September: der Kundenauftrag wird erstellt
10. September: die Frist für die Bestellung von Komponenten beim Lieferanten wegen des Herstellungsprozesses (4 Tage Vorlaufzeit des Lieferanten Zeit)
13. September: Erhalt des Produkts vom Lieferanten (1 Tag der Sicherheitsvorlaufzeit für den Kauf)
14. September: der Stichtag für den Beginn der Produktion (19. - 3 Tage Vorlaufzeit für die Herstellung - 2 Tage Vorlaufzeit für die Sicherheit für die Herstellung)
19. September: das voraussichtliche Datum auf dem Bestellformular für die Lieferung (1 Tag der Sicherheitsvorlaufzeit für den Verkauf)
